NPNRU Roubaix Epeule - Secteur place du Colisée / Boulevard de la Limite

dernière actu

10 décembre 2025

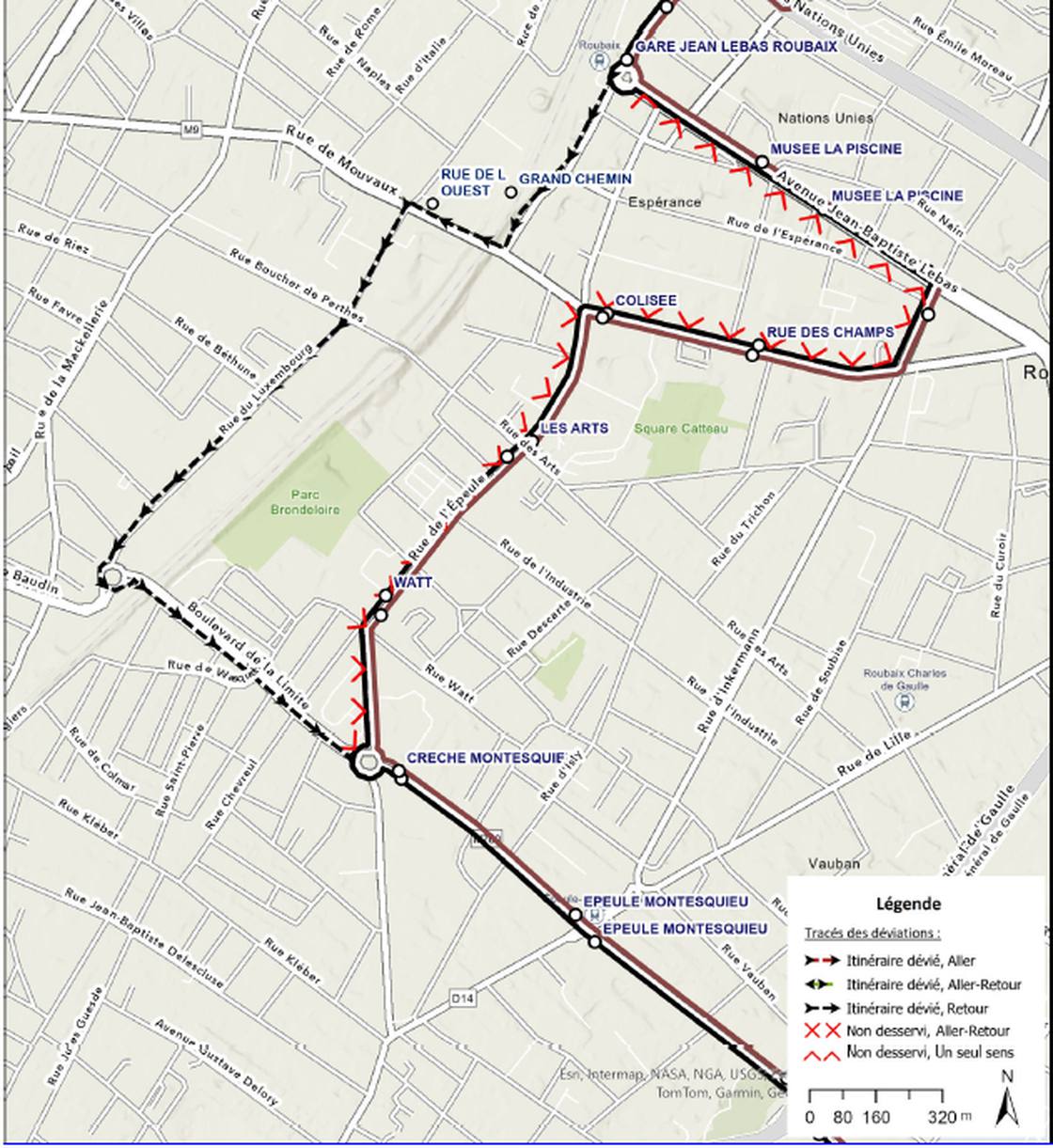

Impact sur la ligne CIT5 : Une déviation mise en place

À partir du 12 janvier 2026, des travaux de voirie sur la rue de l’Épeule à Roubaix entraîneront une modification temporaire du trajet de la ligne CIT5. Cette déviation sera en place pendant toute la durée du chantier, avec maintien d’un sens de circulation.

. Impact sur les arrêts :

I) En direction de Wattrelos :
- L’arrêt Les Arts sera déplacé sur Watt (rue de l’Épeule) ou Colisée (rue du Grand Chemin).

II) En direction de Fraternité :
- Musée La Piscine et Rue de l'Hospice → reporté à Gare Jean Lebas.
- Rue des Champs et Colisée → reportés à Grand Chemin (rue Tela Tchaï), arrêt de la ligne 33 vers Tourcoing Einstein.
- Watt → reporté à Crèche Montesquieu (Boulevard Montesquieu).

. Autres informations :

- La ligne Z6 ne sera pas déviée, seul l’arrêt Les Arts sera déplacé.
- Des mesures de stationnement et de régulation de feux sont envisagées pour fluidifier la circulation.

toutes les actus

Avancement du chantier(%)

détails du planning
0%

Démarrage 12 janvier 2026

Fin décembre 2027

Présentation

I) Le projet concerne plusieurs zones stratégiques du quartier afin d’améliorer la qualité urbaine, la mobilité et le confort des usagers : - Place du Colisée/Abreuvoir : réaménagement complet de la place avec espace piéton sécurisé, zones de détente, mobilier urbain moderne et aménagements favorisant la convivialité. - Rue de l’Epeule (entre la rue des Arts et la rue du Grand Chemin) : requalification complète de la voirie, avec amélioration des circulations et mise en valeur des abords. - Boulevard de la Limite (entre les deux giratoires bordant le quartier) : requalification de la voirie avec création d’une piste cyclable sécurisée, aménagements pour la mobilité douce et plantations pour renforcer la trame verte. Tout les revêtement en pavés sur la place du Colisé et sur le Boulevard de la Limite seront réalisés par l'entreprise VOIRIES ET PAVAGES DU NORD (VPN) II) Le chantier est structuré en plusieurs lots afin de garantir une exécution efficace et spécialisée : - Lot VRD (Voirie et Réseaux Divers) : confié à l'entreprise Eurovia, pour la requalification complète des voiries, incluant la création d’espaces piétons sécurisés, la mise en sécurité de la piste cyclable existante sur le boulevard, la mise en conformité des réseaux et l’amélioration de l’accessibilité PMR - Lot Éclairage Public : attribué à l'entreprise Eiffage Énergie Systèmes, pour la modernisation complète de l’éclairage public, avec des équipements performants, économes en énergie et adaptés pour garantir une meilleure visibilité et sécurité nocturne sur l’ensemble des zones réaménagées. - Lot Espaces Verts : attribué à l'entreprise Terideal, pour la création et la revalorisation des aménagements paysagers sur l’ensemble des zones réaménagées, afin de rendre ces lieux plus agréables et durables. Ce projet vise à renforcer l’attractivité des espaces publics, améliorer la mobilité douce et offrir des lieux de vie agréables pour les habitants du quartier l'Epeule.

lire plus

Chiffres clés

Début des travaux 12/01/2026
Durée des travaux 24 mois
plus de chiffres

Étapes clés

  • 1

    PHASE 1 du 12 Janvier 2026 à Juin 2026

  • 2

    PHASE 1-A : DU N°65 AU N°43 RUE DE L'EPEULE

  • 3

    PHASE 1-C : DU N°26 AU N°4 RUE DE L'EPEULE ET DU 4 RUE DU PARC VERS RUE DE L'EPEULE

  • 4

    PHASE 1-B : DU N°41 AU N°17 RUE DE L'EPEULE ET PLACE DE L'EPEULE PARVIS THALASSA

  • 5

    PHASE 1-ABC : EN CHAUSSÉE RUE DE L'EPEULE DU N°65 AU N°17 ET DU N°26 AU N°4
