15 septembre 2021 05:43

Avancement de chantier - Point au 15/09

Après avoir terminé le parking destiné aux usagers de la Gare, de la Poste et de l'hôtel de la Gare, nous avons investit depuis une quinzaine de jours le carrefour des rues Gambetta, Yves du Manoir et Georges Clemenceau. Une autre phase de chantier commence pour une durée de 3 mois.

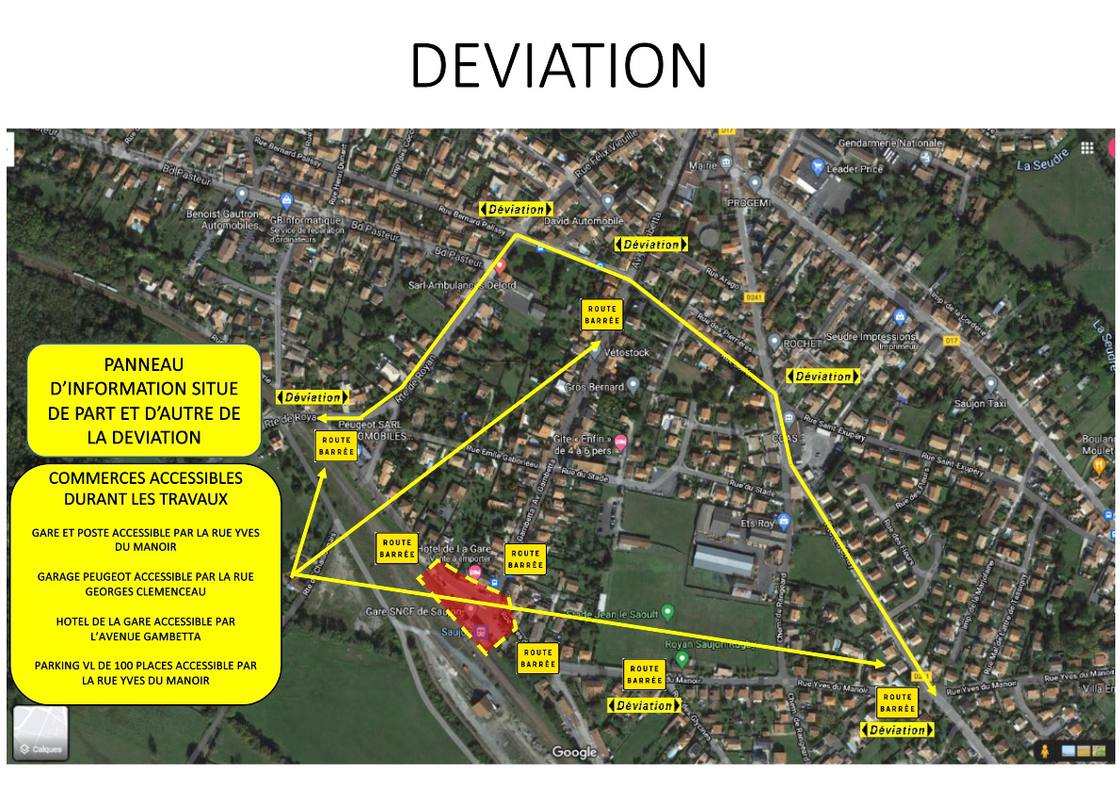

La déviation actuellement en place devrait être maintenue jusqu'à la fin du mois octobre. Nous essaierons de libérer la circulation devant l'Hotel de la gare dès que nous le pourrons. Courant novembre, nous serons simultanément sur la rue Georges Clemenceau et le parvis de la Gare. La circulation sera possible entre la rue Gambetta et la rue Yves du Manoir à ce moment.

Nous avons terminé les réseaux du parvis et nous avons commencé à poser les bordures qui le ceinture. Sur les prochaines semaines nous réaliserons :
- Le terrassement et l'empierrement du parvis.
- La pose des bordures des trottoirs devant l'hôtel de la gare.
- La pose des bordures du quai bus.

Nous commencerons la pose des revêtements de chaussée début octobre devant l'hôtel de la Gare.
