Requalification de la rue du Clos Batant à Rambouillet

Présentation

Requalification de la rue du Clos Batant à Rambouillet, entre la rue de l'Etang de la Tour et la rue du Vieil Orme. La ville Rambouillet a réalisé un Audit complet sur l’état de ses voiries et la rue du Clos Batant en est ressortie comme prioritaire. Cette requalification de la rue s’articule autour d’autres futurs grands projets de la ville à savoir la Place de l’Europe ainsi que le Clae de l’école Clairbois. Les travaux de rénovation de la rue du Clos Batant sont ainsi prévus au Plan Pluriannuel d’Investissement de la municipalité. Ils se dérouleront en deux phases dont la première a démarré le 07 juillet 2021 La voie, les trottoirs, l’éclairage et la création d’un tronçon de 200 m de piste cyclable sont au programme. Cet axe structurant de Rambouillet long de 1,3 km fait donc peau neuve tout en facilitant le maillage entre les secteurs 5 et 6 de la Ville. Toutes ces démarches permettront de développer la qualité de l’espace public et améliorer le cadre de vie mais également d’aménager des cheminements piétons confortables normés et sécurisés tout en conservant du stationnement. La première phase des travaux de voirie menée sur 2021 concerne la partie située entre la rue de l’Etang de la Tour et l’avenue de la Clairière. La deuxième phase des travaux, comprise entre la rue de la Clairière et la rue du Viel Orme, sera conduite en 2023 à la suite des travaux du Centre de loisirs. Contact Ville : Rémy DENOYELLE (tel. : 01.75.03.42.10)

Chiffres clés

48 unités

Remplacement de candélabres

25 unités

Mise au normes PMR de passages piétons

1300 ml

Longueur de rue aménagée

62 unités

Places de stationnement avant travaux

67 unités dont 2 PMR

Sécurisation de places de stationnement

Points remarquables

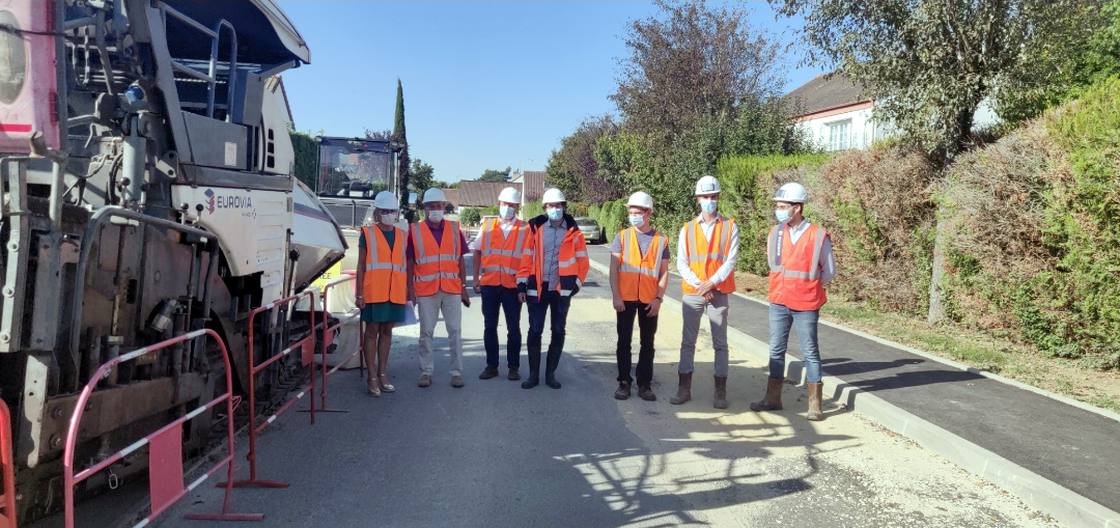

Point presse du 02 Septembre 2021

Jeudi 2 septembre 2021, s'est déroulée une visite de chantier concernant la requalification de la rue Clos Batant en présence de Madame le Maire afin de faire le point sur l'avancement des travaux. La municipalité se félicite du déroulement des opérations.

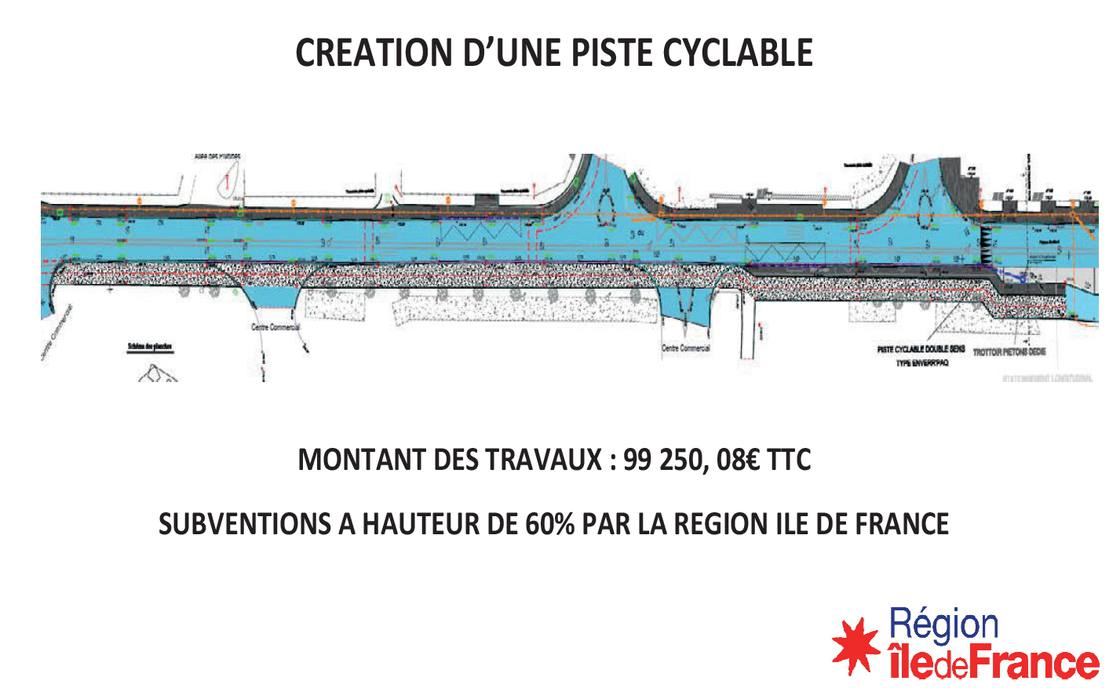

Aménagement d'une piste cyclable

La Région Ile de France sera un acteur majeur du co-financement de la future piste cyclable de la rue du Clos Batant. Cette piste cyclable à double sens sera créée le long du centre commercial permettant de rejoindre les itinéraires cyclables existants : (Louvière, Place de l’Europe, Vieil Orme). La Région Ile de France subventionne à hauteur de 60 % cet aménagement qui apportera une vraie plus-value en terme de maillage cyclable sur la commune.

Réunion publique du 23 juin 2021

Une présentation du projet a été faite en présence du 1er adjoint au Maire, Mr Cintrat auprès de riverains (35) pour évoquer les grands principes de cette requalification de rue à savoir la volonté de conserver un maximum d’espaces verts pour le bien être de tous et de rendre un cheminement et un stationnement accessible à tous. Le phasage des travaux a été évoqué pour que les riverains prennent conscience de l’ampleur des travaux et ainsi faire avancer le chantier au mieux tout en ayant le moins de contraintes possibles notamment aux abords de leur habitation. Cette réunion a permis également de répondre à toutes les interrogations et attentes des présents concernés par ces travaux.

Etudes préalables au chantier

Diagnostic Arbre ONF En ville, les arbres participent à la qualité du cadre de vie. Mais ils peuvent aussi poser des problèmes de sécurité. Il est important d’évaluer régulièrement leur état sanitaire et leur éventuelle dangerosité. De ce fait, la ville de Rambouillet effectue un inventaire diagnostic phyto sanitaire complet sur 3 années permettant ainsi de gérer au mieux son patrimoine arboré. Sur la rue du Clos Batant, après expertise, 11 arbres ont dû être abattus du fait de leur mauvais état phyto sanitaire. La détection des réseaux existants (gaz, électricité, eau, télécom…) sur l’ensemble de la rue permettant ainsi d’appréhender au mieux le futur chantier. Des essais de déflexions ont été pratiqué permettant ainsi de connaître la portance existante de la voirie et de proposer de manière efficace et pérenne la structure de chaussée la plus adaptée en fonction du flux de circulation. Des détections de l’amiante et Hap dans les enrobés : détection réglementaire avec pour résultat des conclusions négatives. Une étude d’éclairement a été réalisée dans le cadre de cette opération afin d’implanter de manière optimale et réglementaire les nouveaux candélabres dans la rue. Une inspection télévisée des réseaux d’assainissement a été faite et n’a pas déceler de problèmes particuliers sur cette rue.

Travaux préalables au chantier

La Communauté d’Agglomération Rambouillet Territoires a programmé le renouvellement des canalisations de distribution d’eau potable sur les allées et rue suivantes donnant sur la rue du Clos Batant : Allées des Jonquilles, des Eglantines, des Aubépines, des Glycines, des Pâquerettes et rue Stravinsky. Le remplacement de ces canalisations devenait nécessaire, il était donc important de réaliser ces travaux avant la requalification de cette rue.
